En bref — épaisseur de chape sur plancher chauffant hydronique ou électrique
- Chape anhydrite (sulfate de calcium) : enrobage au-dessus des tubes de 30 à 35 mm ; excellente planéité, faible retrait ; séchage plus long et sensibilité à l’humidité.
- Chape ciment : enrobage au-dessus des tubes de 40 à 50 mm ; plus tolérante en pièces humides ; inertie plus marquée, réactivité plus lente.
- Objectif confort/énergie : viser une épaisseur totale de chape de 50 à 70 mm (CA) ou 70 à 90 mm (CT) ; au-delà, la chauffe devient trop lente.
- Fissurations : joints de fractionnement par surface ≤ 40 m², longueur ≤ 8 m, ratio L/l ≤ 2 ; bande périphérique 5–10 mm comme rupteur de pont thermique.
- Mise en chauffe : protocole progressif selon NF EN 1264 et DTU 26.2 ; montée par paliers (+5 °C/jour), séchage contrôlé.
- Erreurs à éviter : enrobage trop fin → points chauds et fissures ; trop épais → mauvaise réactivité ; oubli des joints ; support irrégulier ; absence de certification NF des composants.
Épaisseur de chape sur plancher chauffant : valeurs recommandées pour éviter fissures et mauvaise chauffe

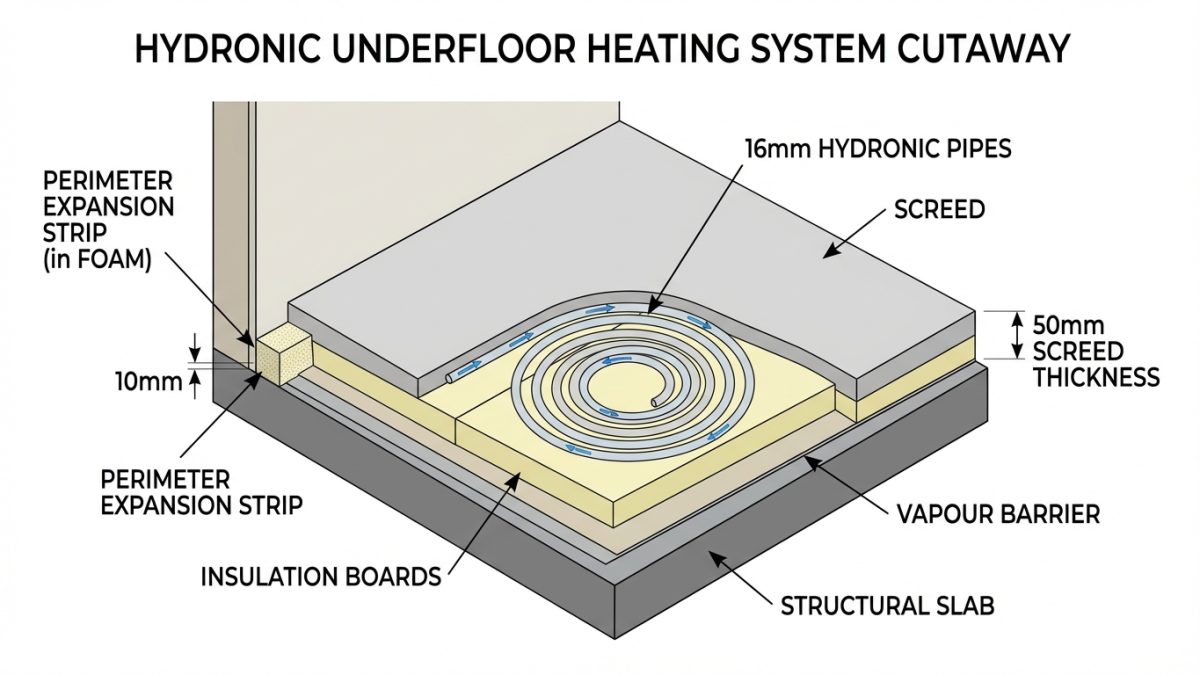

La chape assure l’enrobage des tubes ou câbles et diffuse la chaleur comme un grand radiateur encastré. Trop fine : elle fissure, se crevasse autour des réseaux et crée des « zébrures » thermiques ; trop épaisse : elle chauffe lentement et dégrade les performances thermiques.
Repères chantier issue des pratiques et référentiels (DTU 26.2, NF EN 1264, CPT planchers chauffants basse température) : 30–35 mm d’enrobage au-dessus des tubes pour une chape fluide anhydrite ; 40–50 mm pour une chape ciment (fluide ou traditionnelle). Avec des tubes Ø 16 mm, on obtient couramment 50–70 mm d’épaisseur totale (CA) et 70–90 mm (CT). Le bon compromis se joue entre sécurité mécanique et réactivité thermique.

Chape anhydrite vs chape ciment : minima d’enrobage et inertie thermique
La chape anhydrite (sulfate de calcium) accepte un enrobage plus fin grâce à son retrait limité et sa fluidité : 30 à 35 mm au-dessus des tubes. Elle offre une excellente planéité, idéale avant un carrelage grand format. En contrepartie, elle impose un séchage plus long et une vigilance accrue en zones humides.
La chape ciment réclame un enrobage supérieur : 40 à 50 mm au-dessus des tubes. Elle affiche une meilleure tolérance à l’humidité résiduelle et s’accommode des pièces d’eau. Sa masse plus importante la rend toutefois moins réactive, comme un radiateur en fonte face à un modèle aluminium.
Le choix se cale sur le cahier des charges : délais, pièces humides, revêtement final, et type de chauffage. Une chape bien dimensionnée avec une pose en feuillure est la première assurance anti-fissures et anti-mauvaise chauffe.
Épaisseur et réactivité : où se situe le bon compromis thermique
Chaque millimètre ajouté augmente l’inertie : la température de surface évolue plus lentement, mais la diffusion est plus homogène. À l’inverse, une chape trop mince réagira vite, au risque d’effets « zébra » et de microfissures près des courbes des tubes.
Repère simple : viser une épaisseur totale de 50 à 70 mm en anhydrite et 70 à 90 mm en ciment. Au-delà de 80–90 mm, la commande devient paresseuse ; la régulation corrige avec retard et la consommation grimpe. Comme pour un vitrage isolant, la bonne épaisseur n’est pas la plus forte, mais celle qui équilibre confort et rendement.
Joints, bandes périphériques et armatures : prévenir les fissures dès la conception
Les joints absorbent les mouvements de retrait/fluage. En plancher chauffant, respecter : surface ≤ 40 m², longueur ≤ 8 m, rapport L/l ≤ 2, un joint par changement de zone, seuils de portes, et autour des poteaux. La bande périphérique (5–10 mm) désolidarise la chape des parois et joue un rôle de rupture de pont thermique sur le pourtour.
Armatures recommandées selon les fabricants : fibres synthétiques/acier pour limiter la fissuration, ou treillis soudé léger en chape ciment. L’objectif est de maîtriser la répartition des contraintes, pas d’« enfermer » la chape.
| Type de chape | Épaisseur totale typique | Enrobage au-dessus des tubes | Surface/portée sans joint | Armature | Mise en chauffe initiale |
|---|---|---|---|---|---|
| Chape fluide anhydrite (CA) | 50–70 mm | 30–35 mm | Jusqu’à 40 m² ; L ≤ 8 m | Fibres synthétiques usuelles | Après 7–14 jours, paliers +5 °C/j |
| Chape ciment (fluide ou traditionnelle) | 70–90 mm | 40–50 mm | Jusqu’à 40 m² ; L ≤ 8 m | Treillis léger ou fibres | Après 14–21 jours, paliers +5 °C/j |
Étude de cas terrain : rénovation de 120 m² chez Léa
Maison des années 80, isolation refaite, tubes Ø 16 mm sur panneaux à plots, chape anhydrite avec 35 mm d’enrobage. Joints aux seuils et au milieu du séjour de 42 m² pour revenir à deux dalles de 21 m². Bande périphérique 8 mm continue.
Résultat : montée en température des pièces en 1 h 30 à 2 h, pas de fissure après un cycle complet de chauffe/séchage, et consommation maîtrisée grâce à une bonne étanchéité à l’air et une régulation pièce par pièce, après avoir pris soin de contrôler la planéité.
Supports, isolants et compressibilité : la base qui conditionne l’épaisseur utile
Un support plan et propre permet de respecter les minima d’enrobage sans surépaisseur « de rattrapage ». L’isolant sous chape doit être adapté : panneaux certifiés ACERMI, classe de compressibilité SC1 ou équivalente, densité homogène sous les réseaux, et calepinage serré sans ponts.
Les périphéries reçoivent une bande mousse jouant la rupture de pont thermique et la désolidarisation acoustique. Au droit des gaines techniques, prévoir une réservation nette et un renfort local si nécessaire. Bien posé, l’isolant évite les affaissements ponctuels qui provoquent des fissurations.
Mise en chauffe et séchage : protocole pour sécuriser la chape et la chauffe
Le protocole s’aligne sur NF EN 1264 et les DTU 26.2/CPT du fabricant du liant. Il vise à stabiliser la chape, évacuer l’humidité et révéler d’éventuels défauts avant la pose du revêtement (carrelage, parquet, PVC).
- Attente initiale : 7–14 jours (CA) ou 14–21 jours (CT) sans chauffe directe, locaux ventilés.
- Montée progressive : +5 °C/jour jusqu’à la température de régime (souvent 35–45 °C d’eau).
- Palier de stabilisation : 3–7 jours à température constante pour finir le retrait.
- Descente progressive : −5 °C/jour, arrêt et séchage complémentaire.
- Mesure d’humidité (CM) : CA ≤ 0,5 % sous carrelage, ≤ 0,3 % sous parquet ; CT selon colle, typiquement ≤ 2 %.
Employer des réseaux, collecteurs et chapes disposant d’une certification NF apporte une traçabilité utile en cas de sinistre ou SAV.
Pour affiner les épaisseurs et les zones de joints selon le plan, un retour d’expérience en images aide à visualiser les détails d’exécution.
Revêtements : carrelage, parquet, PVC et choix des colles
Le carrelage se pose selon DTU 52.10 en simple ou double encollage ; épaisseur de colle maîtrisée pour ne pas « encapsuler » des tensions résiduelles. Les lames de parquet exigent une humidité maîtrisée (CA ≤ 0,3 % CM) et des colles compatibles plancher chauffant.
Les PVC/LVT imposent une planéité parfaite et une chape bien sèche, sous peine de bullage. Un ragréage mince autolissant (3–5 mm) peut peaufiner l’état de surface, comme une pose en feuillure soignée sécurise l’appui d’un ouvrant : la finition fait la différence.
Points clés à retenir sur l’épaisseur de chape pour plancher chauffant
- 30–35 mm d’enrobage (CA) ; 40–50 mm (CT) au-dessus des tubes, pas moins.
- Épaisseur totale cible : 50–70 mm (CA) ; 70–90 mm (CT) pour un bon équilibre réactivité/confort.
- Joints et bande périphérique : indispensables pour canaliser les retraits et éviter les fissures.
- Mise en chauffe progressive et mesure d’humidité avant le revêtement : gage de durabilité.
- Produits et réseaux avec certification NF : sécurité de prescription et de garantie.
Quelle épaisseur minimale au-dessus des tubes de plancher chauffant ?
En pratique : 30 à 35 mm pour une chape anhydrite, 40 à 50 mm pour une chape ciment. Ces valeurs s’entendent au-dessus de la génératrice supérieure des tubes, et se valident avec l’avis technique du fabricant de chape.
Pourquoi une chape trop épaisse chauffe mal ?
Plus la chape est épaisse, plus son inertie augmente : la montée en température est lente, la régulation réagit avec retard et la consommation peut dériver. Le bon compromis se situe souvent entre 50–70 mm (CA) et 70–90 mm (CT) d’épaisseur totale.
Comment éviter les fissures sur un plancher chauffant ?
Respecter les joints de fractionnement (≤ 40 m², longueur ≤ 8 m, L/l ≤ 2), poser une bande périphérique continue 5–10 mm, choisir l’armature adaptée (fibres/treillis), et appliquer un protocole de mise en chauffe progressif.
Quand démarrer la mise en chauffe après coulage ?
Généralement après 7–14 jours pour l’anhydrite et 14–21 jours pour la chape ciment, puis montée par paliers de +5 °C/jour jusqu’au régime, palier, et descente progressive. Toujours suivre les prescriptions du fournisseur de chape.
Quelles précautions pour un parquet sur plancher chauffant ?
Exiger une humidité résiduelle basse (CA ≤ 0,3 % CM), choisir des essences stables et des colles compatibles plancher chauffant, contrôler la planéité et régler la température de surface pour rester sous 28–29 °C.
